指南宮竹柏步道

108年度登山步道周邊改善工程
指南宮步道邊坡環境改善與步道整建工程

一、緣起:
  本工程案係經107年文山區參與式預算提案、指南宮及當地里長陳情:步道周邊有邊坡滑動、排水不通、步階開裂及樹木傾倒情形,且沿線石柱及石燈籠多處破損傾倒,建議指南宮步道兩側邊坡應進行整治及同時整理周邊環境。

  經本處委託專業顧問公司針對周邊植生及設施進行調查,規劃首先改善步道基礎及邊坡,進而復舊傾倒的石燈籠及石柱,並延續原有竹柏範圍,增植近百株竹柏,以重現「千階竹柏步道」盛景。

  本步道整修在整理周遭環境安全前提下,以「護坡又種樹」為主軸,辦理邊坡水土保持改善工程,採用低衝擊之工法,並以太空包覆蓋帆布方式保存邊坡土方,以防豪雨沖刷,並於護坡工程完成後,回填原地土方以達土方挖填平衡,同時迅速恢復植生,以水保喬木「竹柏」進行造林。另因邊坡滑動所產生步道傾斜與鋪面裂痕,本工程將一併改善,同時施工過程並以土袋包保護階梯及軌道車搬運石塊方式施作,避免損及梯面,預計109年4月完工。

  另於工程規劃階段,亦請顧問公司進行植生調查,清查步道沿線有病蟲害或淺根已有傾倒危害公共安全之喬木,改以種植深根性100株竹柏,高可達30公尺,屬瀕臨危及喬木,但在指南宮步道周遭生長良好,樹桿直且高大且深根,材質似杉木,故有山杉之稱,為農委會推薦造林樹種,具有邊坡保護、水土保持、景觀及空氣淨化之效。
二、工程改善項目:
  1. 護坡工程
    新設排水溝:於步道沿線有排水需求路段,預計施作347.90公尺,包含消能護坦6處。
    新設砌石水溝擋土牆:預計施作69.90公尺,高度約0.8~1公尺。
    新設鋼管微型樁重力式擋土牆:預計施作60公尺。
  2. 步道修復工程
    步道保護及修復:預計整修80公尺。
  3. 步道周邊石燈籠傾倒扶正及修復
    新設石燈籠:於終南亭平台設置3座,營造休憩庭園。
    傾倒石燈籠修復:4座。(詳見附件石燈籠調查清冊)
    既有石燈籠鐵架修補:沿線既有石燈籠鐵架破損修復30座。
    既有石雕及石椅整理:進行清洗及除草等環境整理,12座。
  4. 植栽工程
    新植竹柏:步道沿線營造竹柏大道,種植94株。
    新植茄苳:茄苳生長區補植3株。
    新植青楓:青楓生長區補植5株。
    灌木栽植:栽植月橘、唐竹及金毛杜鵑等灌木共266株。
    危木移除:清除步道沿線颱風倒塌樹木,及有病蟲害或淺根已有傾倒危害公共安全之喬木,共7株。

三、施工前現地調查照片:

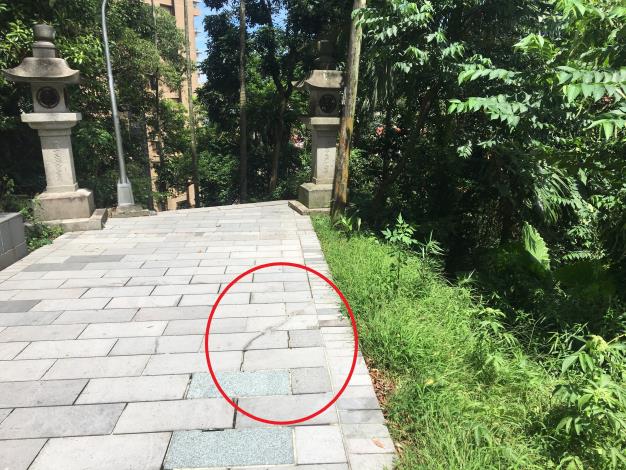

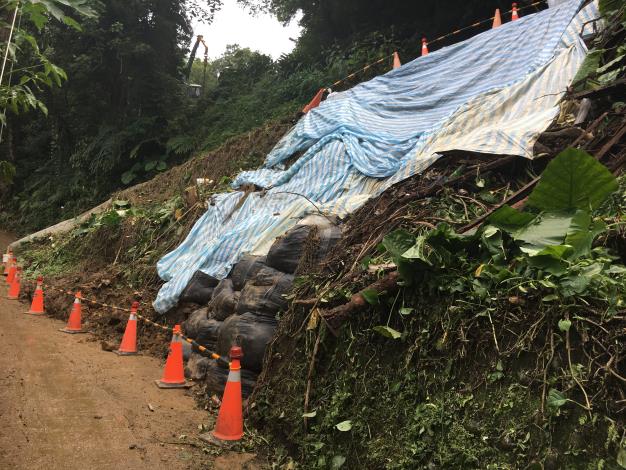

護坡工程施工前調查照片(今年度颱風造成邊坡滑落,正辦理規劃設計一併復建) 因邊坡不穩定,已有步道大範圍傾斜裂縫(將於護坡工程完成後一併修復)
護坡工程施工前調查照片
(今年度颱風造成邊坡滑落,正辦理規劃設計一併復建)

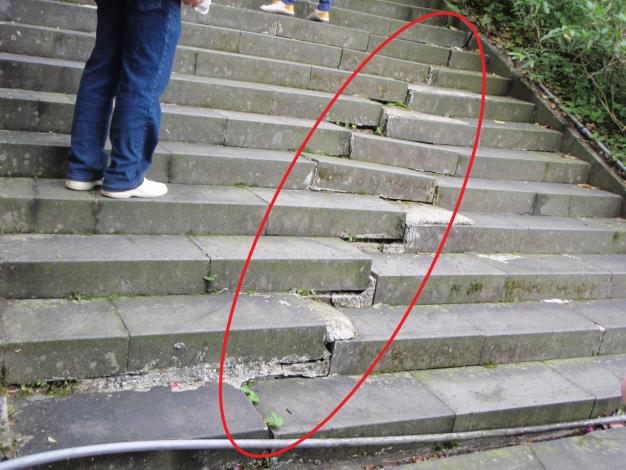

因邊坡不穩定,已有步道大範圍傾斜裂縫
(將於護坡工程完成後一併修復)
因邊坡不穩定,已有步道大範圍傾斜裂縫(將於護坡工程完成後一併修復)2 傾倒石燈籠清查情形
因邊坡不穩定,已有步道大範圍傾斜裂縫
(將於護坡工程完成後一併修復)

傾倒石燈籠清查情形

四、 施工中照片:

護坡工程施工中,以微型樁最小型挖土機最低擾動方式施作,挖方以太空包暫置避免土壤流失,並於完工後回填原地,僅施工60公尺 護坡工程施工中,以微型樁最小型挖土機最低擾動方式施作,挖方以太空包暫置避免土壤流失,並於完工後回填原地,僅施工60公尺
護坡工程施工中,以微型樁最小型挖土機最低擾動方式施作,
挖方以太空包暫置避免土壤流失,並於完工後回填原地,僅施工60公尺
步道鋪面以軌道車搬運石塊方式施作,土袋包保護石階面,
減少施工破壞
傾倒石燈籠列冊修復 傾倒石燈籠列冊修復
傾倒石燈籠列冊修復 傾倒石燈籠列冊修復
五、 完工後模擬圖:
終南亭平台周遭護坡工程完工後模擬圖
終南亭平台周遭護坡工程完工後模擬圖
石燈籠修復及竹柏復育後模擬圖
石燈籠修復及竹柏復育後模擬圖
石燈籠調查清冊
石燈籠調查清冊
